概述
薛城水電站位于四川省阿壩藏族羌族自治州理縣境內的雜谷腦河上,是雜谷腦河規劃推薦的
“一庫七級”
開發規劃中是第6個梯級電站?!半s谷腦”是藏語“吉祥”的意思。電站閘址位于甘堡電站廠房公路橋至板子溝電站廠房的順直河道段,距公路橋約800m;廠址在木卡鄉木材檢查站附近。壩址距理縣9km,距成都194km,對外交通方便。電站工程的任務是發電,電站裝機容量46MW×3,多年平均發電量5.8億kw.h。電站水庫正常蓄水位1709.5.00m,相應庫容114.8萬m3,汛期排沙運行水位1704m,相應庫容53萬m3,調節庫容62.3萬m3,具有日調節能力。項目總投資12.5億元。
電站樞紐
薛城電站采用引水式開發,主要建物包括閘壩、引水隧洞、調壓井、壓力
管道和地面廠房系統。
首部樞紐建筑物從右至左依次為兩孔取水口、一孔沖沙閘、一孔排污閘、三孔泄洪閘、左岸擋水壩。閘頂高程1711m,閘基置于河床含漂砂卵礫石層上,最大閘高24.0m,閘線總長116.87m,為混凝土重力壩。正常蓄水位1709.5Om,汛期運行水位1704m。樞紐各建筑物均為混凝土結構,閘壩基礎防滲采用懸掛式混凝土防滲墻,兩岸壩肩采用帷幕灌漿防止繞壩滲漏。
右岸取水口
為直立岸塔式,采用“正向泄洪排沙,側向取水”的布置型式。取水口上游右側布置扶壁式弧形導墻平順?biāo)鳎⑴c岸坡相連接。取水口為兩孔,開敞式,頂高程為1711m,單孔凈寬10.0m,孔口內設置一道工作攔污柵及機械清污系統;進水閘為胸墻式,底板高程1690.0m,設有一道工作閘門。取水口與進水閘間為長15.0m的明渠漸變段,底坡1:3,寬度由22.5m經弧形斷面縮窄至7.4m;進水閘至引水隧洞進口為一長24.0m的混凝土埋管段。沖沙閘、排污閘、泄洪閘
布置在主河床,沖沙閘一孔,緊鄰取水口,孔口尺寸2.5
薛城水電站
m×4m(寬X高);緊靠沖沙閘設置一孔開敞式排污閘,與沖沙閘及1#泄洪閘為同一閘段,孔口尺寸2.5m×5.5(寬X高),堰頂高程1704.0m。排污閘左側為3孔泄洪閘,孔口尺寸5m×5m(寬X高),其中2#、3#泄洪閘為同一閘段。沖沙閘和泄洪閘底板高程均為1691m,閘室長30.0m,閘前設置15.0m長鋼筋混凝土鋪蓋。閘下游混凝土護坦長45.0m,厚2.5m,其后接30.0m長的鋼筋混凝土柔性海漫。沖沙閘設弧形工作閘門和平板檢修閘門各一扇;三孔泄洪閘每孔各設一扇弧形工作閘門,共用一扇平板檢修閘門;排污閘設一扇平板工作閘門。在沖沙閘和排污閘之間的上游設置一道束水墻,長40.0m,迎水面傾斜設置,墻頂高程1704.0m。
引水發電系統
由引水建筑物由引水隧洞、調壓室、壓力管道組成。引水隧洞長約15.174km,馬蹄型斷面,開挖底寬6.8m,高8.4m,頂拱半徑4.1m,采用噴混凝土和混凝土襯砌支護。圍巖總體以III類為主,約占52%,其次為IV類,約占37%,II類、V類分別為5%、6%,II類、III類圍巖襯護后斷面仍為馬蹄型,II類采用噴砼支護,噴層厚10cm,III類圍巖邊頂采用掛網錨噴支護,噴層厚12cm,錨桿φ25@2.0
薛城水電站
m,L=5.0m;II、III類圍巖底板采用素砼,厚30cm;IV、V類圍巖采用鋼筋砼襯砌,襯砌后斷面為直徑7.4m的圓型。調壓井
為阻抗式,圓形內徑14m,高98.6m;壓力管道為地下斜管布置型式,內徑5.2m,主管總長345.98m,支管總長142.40m。布置三臺機組,水輪機裝機高程1545.00m,發電機層高程1554.00m。壓力管道
采用聯合供水方式,為地下斜管布置,主管總長度345.98m,管徑5.20m,支管總長度142.40m。廠房
廠區樞紐由主廠房、副廠房、主變、尾水渠、進廠公路及回車場等建筑物組成。主廠房為地面式廠房,裝機3臺,總裝機容量138MW。電站建設
薛城電站于2005年2月由四川省發改委核準建設。2005年4月引水隧洞工程開工。到目前引水隧洞已全線開挖完成,調壓井也完成開挖。目前正在進行混凝土襯砌和錨噴施工,計劃于2010年完成全部施工,具備過流條件。

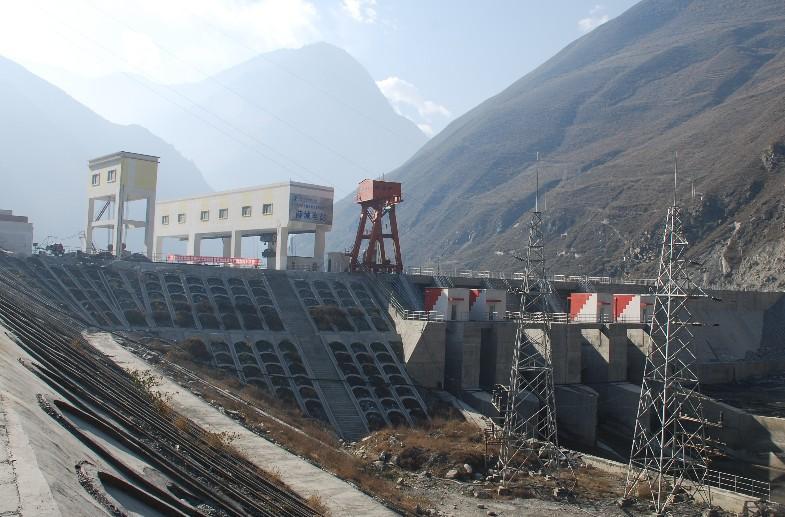

閘壩工程于2005年9月開工。2005年12月完成左岸導流明渠施工,進行截流;2007年4月底完成1號、2號、3號泄洪閘和沖沙閘、排污閘施工,實現安全度汛。到目前閘壩工程除左岸非溢流壩段部分帷幕灌漿施工、317國道改線部分路段和少量金屬結構安裝外,已基本完工。計劃于2009年10月底閘壩工程具備下閘蓄水條件。

地面廠房工程于2005年10月開工。2007年4月完成廠房機坑開挖,開始進行混凝土澆筑,到目前主廠房安裝間和1號、2號、3號機組段已完成土建施工并提交機電安裝工作面;尾水渠工程已完工;壓力管道已完成全部開挖,剩余上平段混凝土回填、上下平段支洞封堵;副廠房和GIS樓土建已全部完工,提交機電安裝工作面。機電安裝工程已全面啟動。計劃于2010年完成機組安裝調試,并實現年底三臺機組投產發電。
